Тайвань: офшорний вітропарк Hai Long на 1 ГВт повністю зібрано

На Тайвані завершили монтаж усіх 73 турбін офшорного вітропарку Hai Long сумарною потужністю 1 022 МВт — машини вже подають електрику в мережу. Проєкт у Тайванській протоці переходить до фінальної стадії перед повною комерційною експлуатацією у 2027 році. За даними offshorewind.biz, інвестори очікують останні дозволи в першій половині 2027 року.

Ключові цифри:

  • 1 022 МВт — сумарна потужність трьох фаз Hai Long.
  • 73 турбіни Siemens Gamesa SG 14-222 DD уже встановлено й підключено.
  • 45–70 км — відстань від узбережжя округу Чанхуа.
  • Понад 1 млн тайванських домогосподарств — очікуване покриття електрикою.

Три фази в Тайванській протоці

Hai Long розташований приблизно за 45–70 кілометрів від узбережжя округу Чанхуа і складається з трьох фаз: Hai Long 2A на 294 МВт, Hai Long 2B на 224 МВт та Hai Long 3 на 504 МВт. На всіх ділянках працюють 14-мегаватні турбіни Siemens Gamesa SG 14-222 DD.

Першу чергу, Hai Long 2A, підключили до мережі ще наприкінці 2025 року. Усі 16 турбін фази 2B установили торік, а монтаж найбільшої фази Hai Long 3 стартував у березні 2026-го. Тепер усі 73 машини видають потужність в енергосистему, хоча на повну комерційну експлуатацію проєкт офіційно вийде лише після отримання фінальних дозволів.

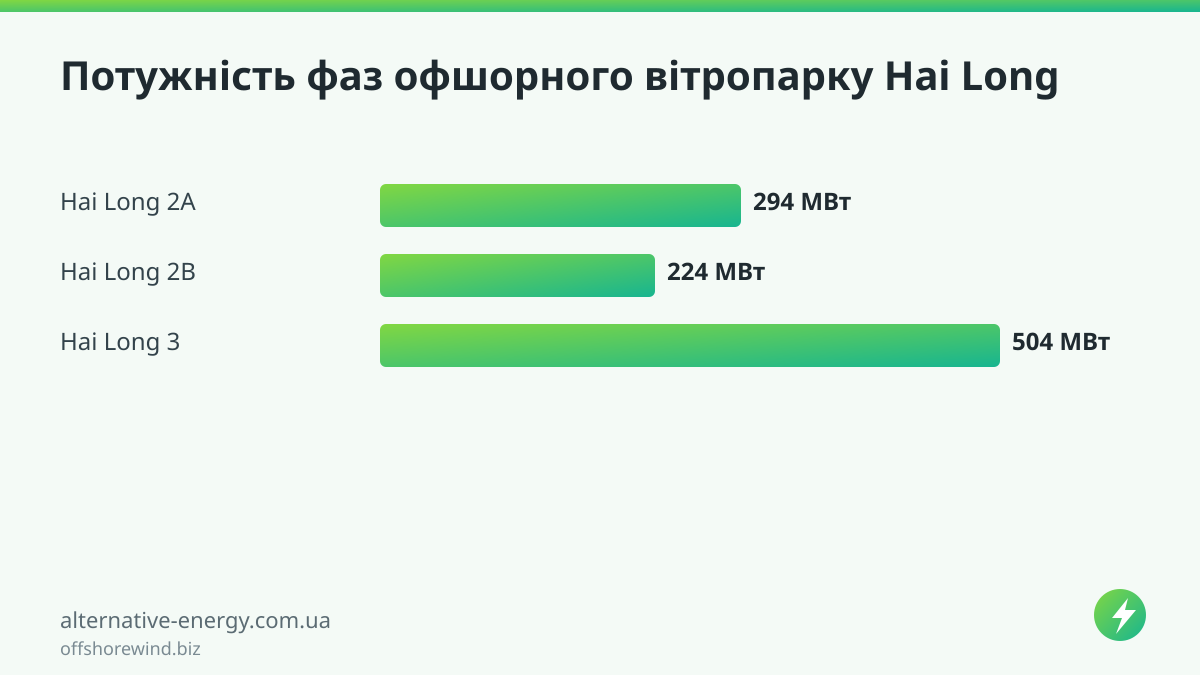

Потужність фаз офшорного вітропарку Hai Long — offshorewind.biz
Схема: offshorewind.biz

Хто будує і хто володіє

Акціонерна структура проєкту — міжнародна: японська Mitsui & Co. тримає 40%, канадська Northland Power — 30,6%, малайзійська Gentari International Renewables — 29,4%. Саме Northland Power 15 жовтня повідомила про завершення встановлення турбін і про те, що проєкт і далі очікує завершення процедур погодження.

За транспортування та монтаж фундаментів, турбін і офшорних підстанцій відповідає спільне підприємство CSBC-DEME Wind Engineering (CDWE). Компанія завершила встановлення всіх джекет-фундаментів у серпні 2025 року після того, як забила 219 опорних паль і встановила фундаменти під дві офшорні підстанції.

Контракт на 30 років і орієнтир для Азії

Після виходу на повну потужність Hai Long має покрити споживання понад мільйона тайванських домогосподарств. Проєкт працюватиме в межах 30-річної угоди про закупівлю електроенергії — такий горизонт контракту робить грошовий потік передбачуваним і спрощує обслуговування боргу перед кредиторами.

Для Азії це помітна подія: регіон отримує працюючий референс масштабу понад гігават із турбінами класу 14 МВт і джекет-фундаментами в непростих умовах Тайванської протоки.

Джерела: offshorewind.biz

Ілюстрація створена за допомогою ШІ
