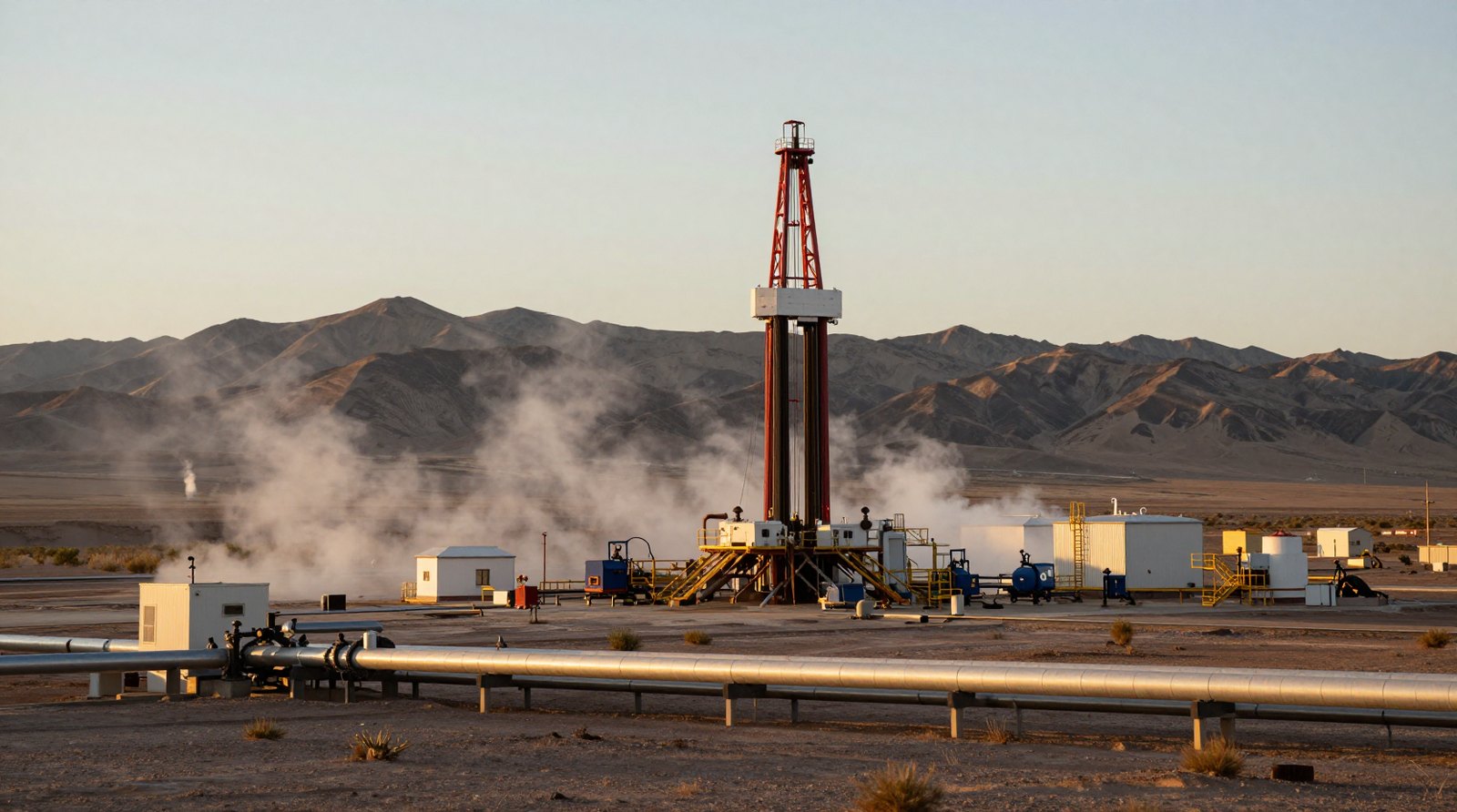

Американська Fervo Energy першою у світі вивела геотермальну електростанцію нового покоління на промисловий масштаб. Проєкт Cape Station у штаті Юта синхронізувався з мережею 24 вересня, а 30 вересня офіційно почав комерційну роботу — на день раніше за контрактний графік. Перший блок потужністю 33 МВт постачає безвуглецеву електроенергію роздрібному постачальнику Shell Energy у Каліфорнії.
Головне:
- Перший у світі утилітарний об’єкт на технології Enhanced Geothermal Systems (EGS).

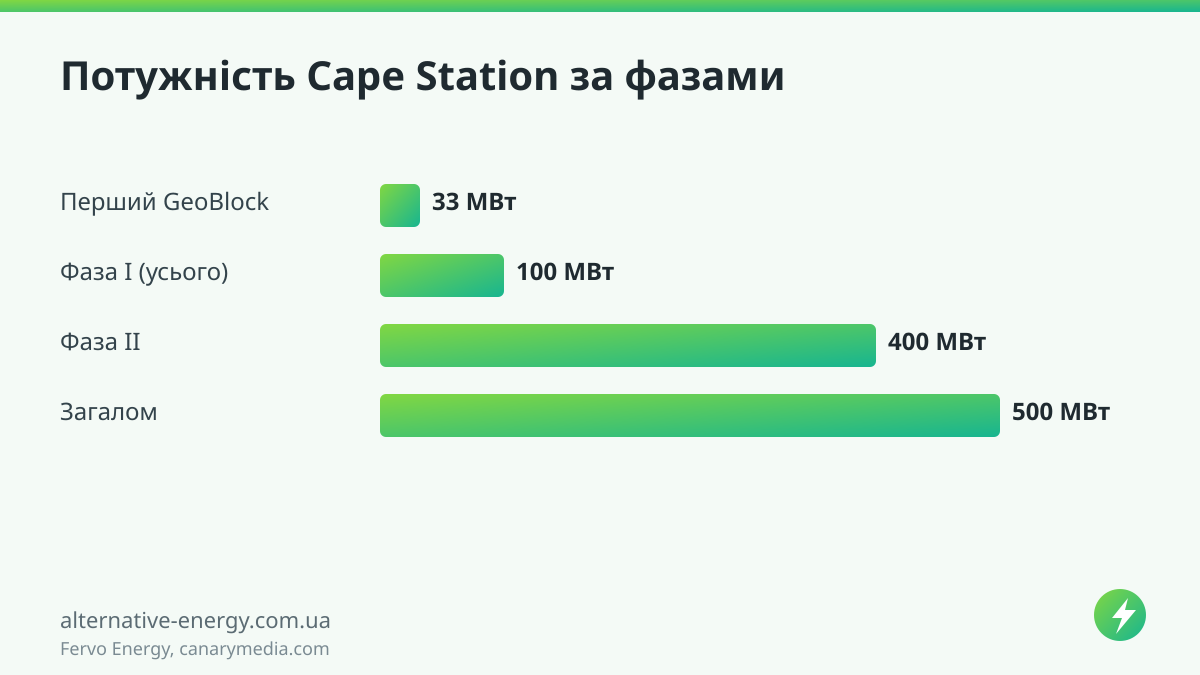

- Початкові 33 МВт із запланованих 500 МВт; вартість проєкту — 2 млрд доларів.
- 400 МВт законтрактовано з Google; повне введення — у 2028 році.
- Будівництво першого блоку зайняло 23 місяці; наступні планують за 18.
Як працює Enhanced Geothermal Systems
Традиційна геотермальна генерація використовує природні гарячі води й пару в районах вулканічної активності. EGS працює інакше: оператор створює штучний резервуар у гарячих сухих породах на значній глибині. Fervo переносить техніки горизонтального буріння та гідророзриву з нафтогазової індустрії, щоб прокачувати робочу рідину через створені тріщини, нагрівати її до пари й подавати на турбіну. Такий підхід відкриває геотермальну електростанцію для регіонів без природних гідротермальних джерел.
За даними canarymedia.com, Fervo вже експлуатує комерційний пілот на 3,5 МВт у Неваді — Project Red, запущений наприкінці 2023 року. Він підтвердив життєздатність самої технології, однак Cape Station — перший промисловий масштаб і експорт у велику мережу.

Контракти, покупці та темп будівництва
Фаза I включає приблизно 100 МВт у трьох блоках по 33 МВт — два, що лишилися, Fervo планує ввести до 1 січня 2027 року. Фаза II на 400 МВт уже будується і має запрацювати в 2028 році; саме її електроенергію закуповуватиме Google — компанія підписала угоду на 400 МВт EGS-потужності.
Від старту робіт до комерційної експлуатації перший блок Cape Station пройшов 23 місяці. У Fervo розраховують скоротити цикл до 18 місяців для наступних блоків — такий темп і модульна забудова роблять технологію цікавою для операторів дата-центрів, які шукають стабільне безвуглецеве джерело. CFO компанії Девід Улрі повідомив, що портфель підписаних PPA перевищує 1 ГВт. У травні 2026 року Fervo вийшла на біржу, залучивши в ході IPO 1,9 млрд доларів.
Що запуск Cape Station означає для геотермальної галузі
Утилітарний прецедент EGS сигналізує інвесторам, що технологію можна масштабувати в комерційних умовах, а не лише у форматі пілотів.
Для глобального ринку це сигнал: EGS більше не прив’язує «тепло землі» до вулканічних регіонів. Якщо Fervo підтвердить обіцяні 18 місяців на блок і втримає витрати, геотермальна генерація може стати частиною відповіді на запит дата-центрів і промисловості на цілодобову безвуглецеву потужність. Для країн без природних гарячих джерел — зокрема в Європі — успішне тиражування Cape Station варто уважно відстежувати: саме промислові прецеденти задають орієнтири для майбутніх проєктів і умов фінансування.
Джерела: Canary Media, TechCrunch, Renewable Energy Magazine
